跳到主要内容
2016年2月26日 /Haseeb Jamal.-

5您现在需要停止相信的旅行神话

2016年2月26日 /Haseeb Jamal.-

运河随着点燃的船游行而活着。

Coffer Dam - 应用程序和工作机制

用户haseeb jamal的配置文件图片
经过:Haseeb Jamal./在:2017年2月18日/定义

定义:

一种围堰可以定义为“一种防水结构,旨在促进通常淹没的地区的建筑项目“,如桥梁和码头。

在混凝土坝中的交替低施工块的顶部或通过导流导管的多阶段的转移方法需要在施工期间从河的一侧转移到另一侧。在第一阶段期间,流动限于流通道的一部分,而大坝构造成在频道的其余部分中的安全升降。

在第二阶段,箱子坝被移位,并且流在挡板的构造部分中的低块或通过转移导管,而工作在未构造的部分上进行。然后将大坝承载到其最终高度,最终通过溢洪道进行转移,或永久性网点。

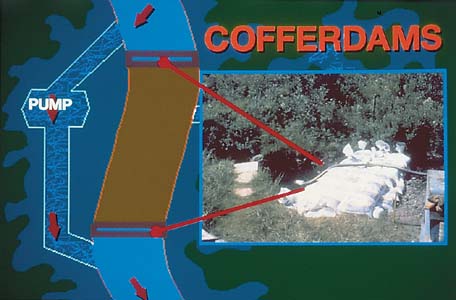

Coffer大坝概念结构围堰安装在执行区域中,水被泵出,以便于为工人工作并使它们能够在干燥的条件下工作,并且可以在干燥环境中构建结构支撑,制造或执行其他类型的工作。在世界的一些地区,围堰更像是沉箱。如果安装不正确或未安全地加压,在围堰内工作可能是危险的,但工程进步导致使用这种独特的工作环境的工人安全。

箱子坝是用于转移流或在施工期间封闭区域的临时坝或障碍物。适当的围堰设计涉及建设经济学问题。当施工是定时的,以便在低水季期间可以执行基础工作,使用围堰可以保持最小。然而,在流动流动特性使得这是不实用的情况下,必须使围堰设计成不仅安全,而且是最佳高度。

Cofferdam的高度限制

构建承压坝的高度可能涉及围堰高度与转移工作能力的经济研究。这可能包括导流设计洪水的路由研究,特别是当出口工程要求很小时。如果出口工程要求指示相对较大的出口导管或隧道,则通常可以容纳转移流量,而无需高围堰。应该记住,必须及时疏散覆盖围堰后面的洪水,以适应另一个风暴。

还必须考虑在不覆盖大坝占据的区域而不侵蚀围堰的最大高度。此外,围堰的设计必须考虑到大坝基础的挖掘和脱水的效果将具有其稳定性,并且必须预期去除,打捞和其他因素。

Coffer Dam材料

通常,承压坝由现场提供的材料构成。通常用于施加水坝的两种类型是

  1. 土木池围堰和
  2. 摇滚围堰

设计箱坝设计

其设计考虑密切关注相同类型的永久大坝。其他较少的常见的辅助坝类型是充满地球或岩石的混凝土婴儿床,以及装满地球或岩石的蜂窝钢围堰。在这种情况下,围堰的主要部分由地球和岩石路堤组成,并且使用钢板堆积来影响迅速水中的最终闭合。细胞钢围堰和钢板堆积适应于电流迅速的受限区域。

如果箱子大坝可以设计成永久性的并且增加了大坝的结构稳定性,它将具有明确的经济优势。在一些路堤水坝中,围堰甚至可以纳入主要路堤。在这种情况下,节省的是双重 - 通过减少所需的堤防材料来节省的量,并且在不再需要时不必去除围堰的量。

让我们在评论中知道您对本文中的概念的看法!

订阅我们的新闻

留意通知 - 订阅我们的时事通讯。
订阅者的电子邮件地址。

搜索米沃尔

相关的民营。内容
